Boatlanding-Refit an der Offshore Umspannplattform
Startseite/Referenzen/Boatlanding-Refit an der Offshore Umspannplattform

Offshore Case Study

Boatlanding-Refit an der Offshore Umspannplattform

Austausch einer beschädigten Anlandestruktur unter laufendem Plattformbetrieb

Leistung

Refit aus einer Hand

Einsatzort

Offshore Umspannplattform · Nordsee

Ergebnis

CTV-Push-Test erfolgreich

Als ein King Post eines Boatlandings versagte und ins Wasser stürzte, war die sichere Anlandung von Crew-Transfer-Vessels nicht mehr gewährleistet. mh² koordinierte den vollständigen Refit und führte diesen aus, vom Offshore-Rückbau über die Fertigung des modifizierten Ersatzbauteils bis zur Installation, Prüfung und erfolgreichen Wiederinbetriebnahme.

Die Herausforderung

Das Boatlanding ist die sicherheitskritische Schnittstelle zwischen Crew-Transfer-Vessel und Offshore-Plattform. Nach einer Überlast war die obere Shock Cell des linken King Posts stark deformiert. Die Lagerung versagte, der King Post knickte ab und fiel ins Meer. Eine punktuelle Reparatur reichte nicht aus: Die beschädigte Struktur musste kontrolliert demontiert und vollständig ersetzt werden.

Die besondere Aufgabe: Rückbau, Fertigung, Schwerlastlogistik und Neuinstallation mussten bei laufendem Plattformbetrieb präzise ineinandergreifen.

Unsere Lösung

01 · Sicher planen

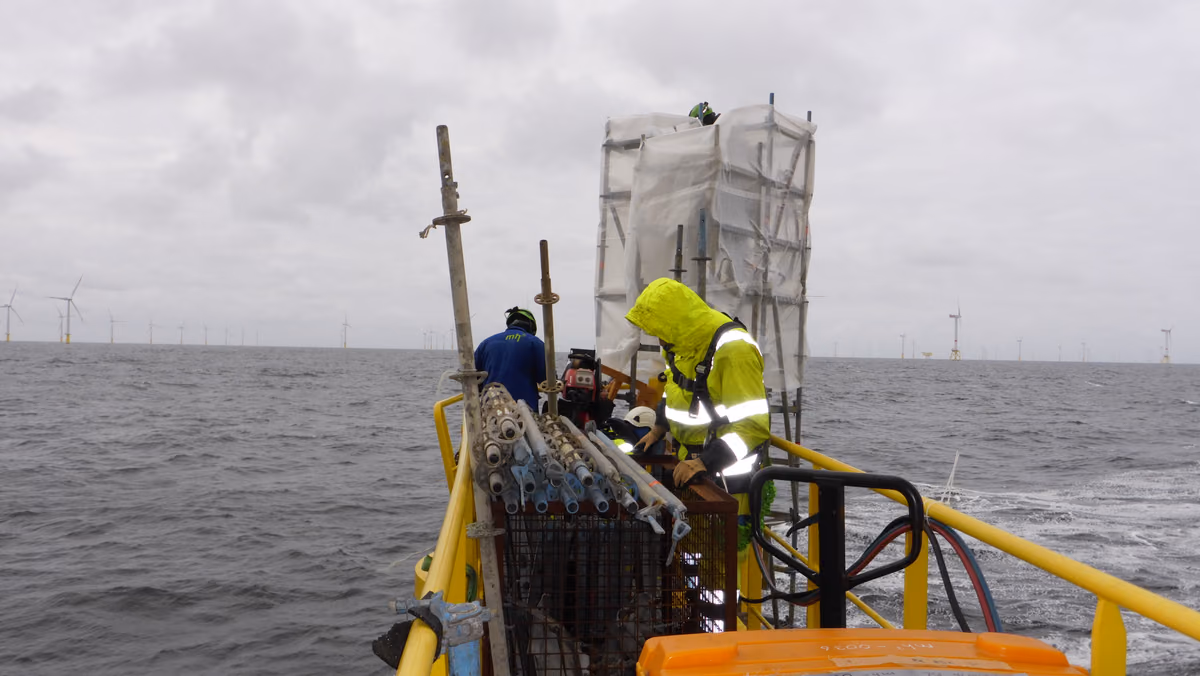

Method Statements, Gefährdungsbeurteilungen, Prüf- und Schweißunterlagen sowie Hub- und Logistikkonzepte schufen die Grundlage für jeden Arbeitsschritt.

02 · Kontrolliert zurückbauen

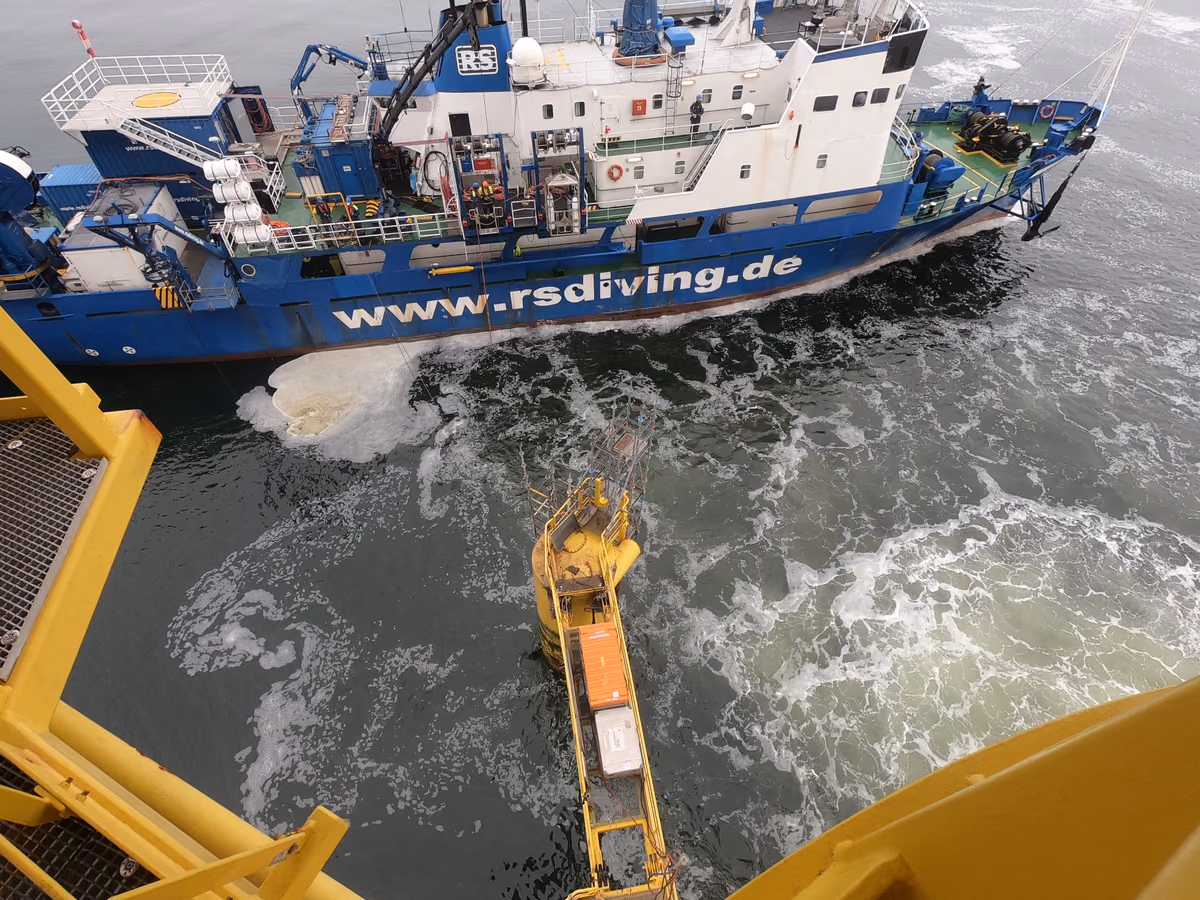

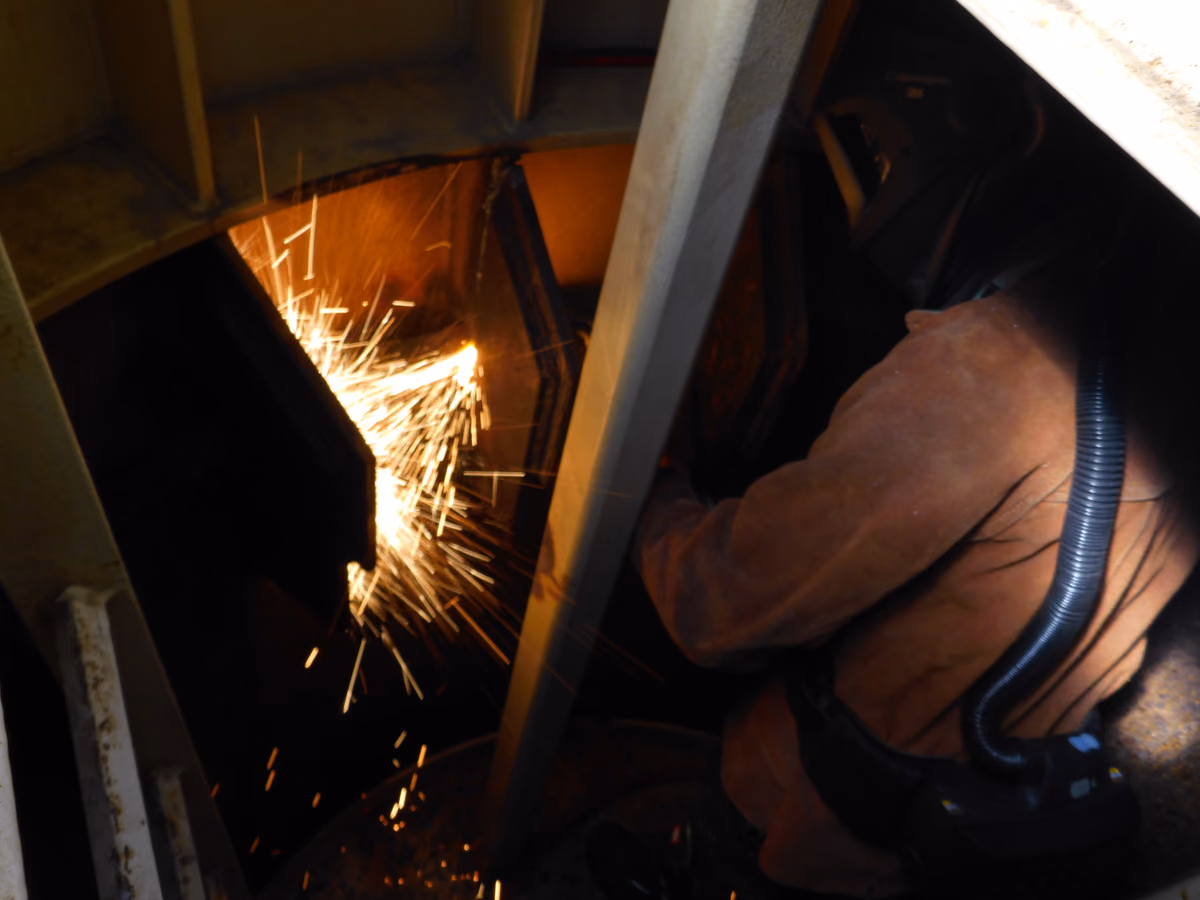

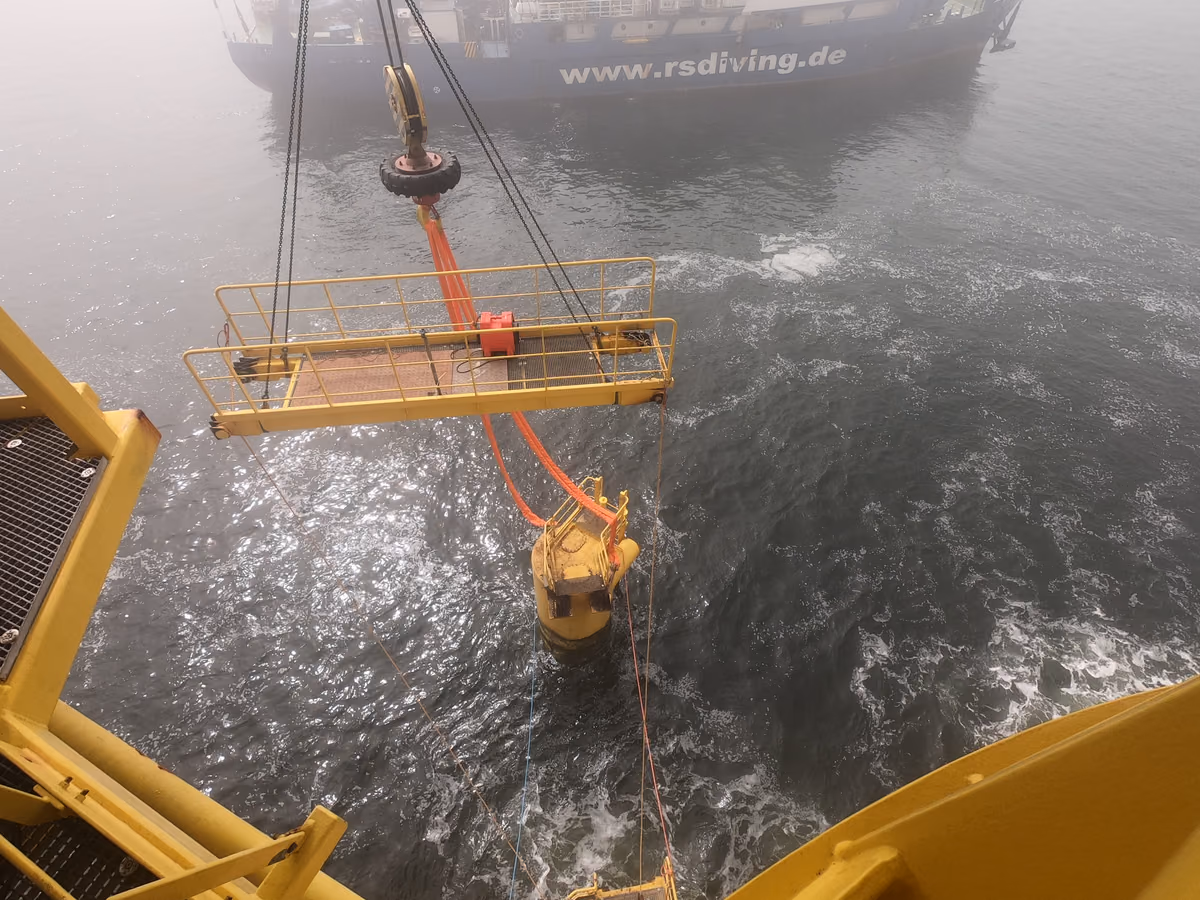

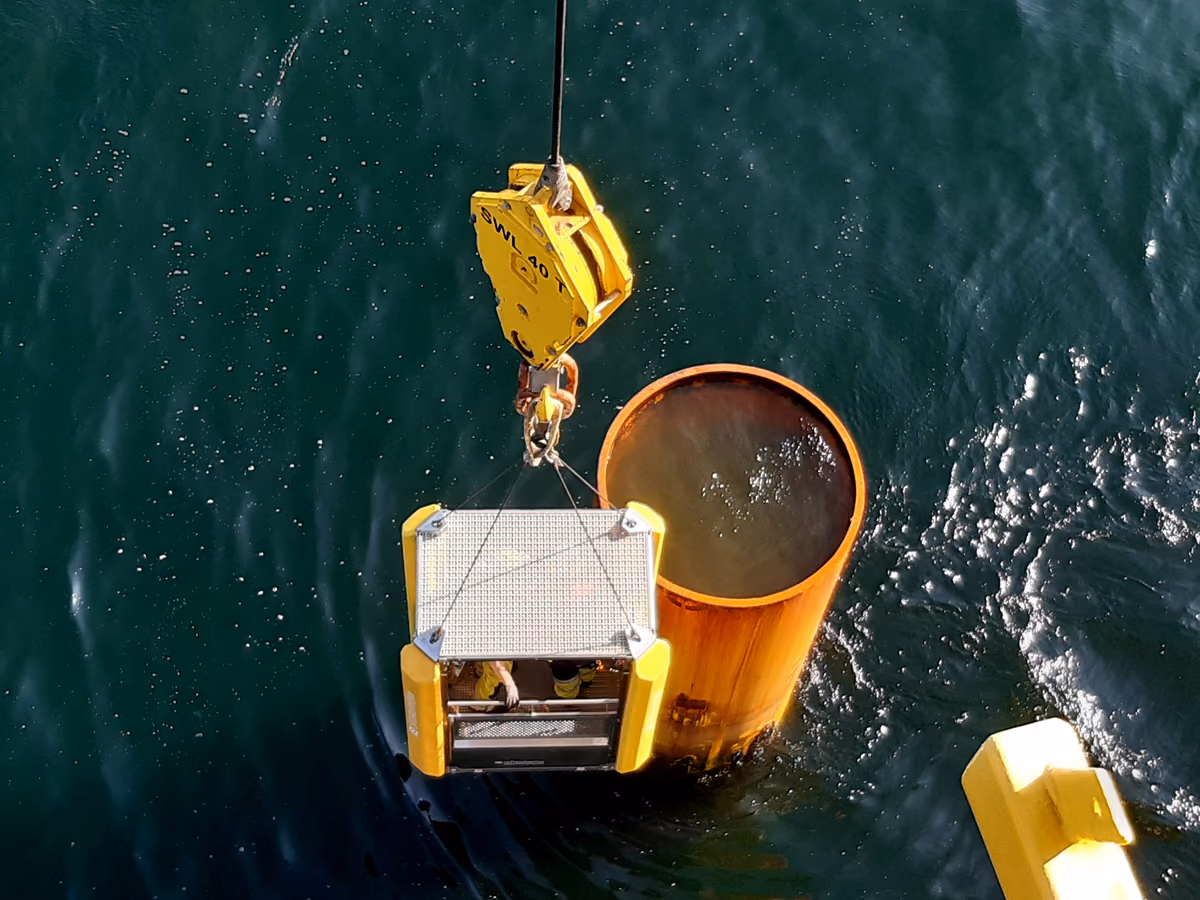

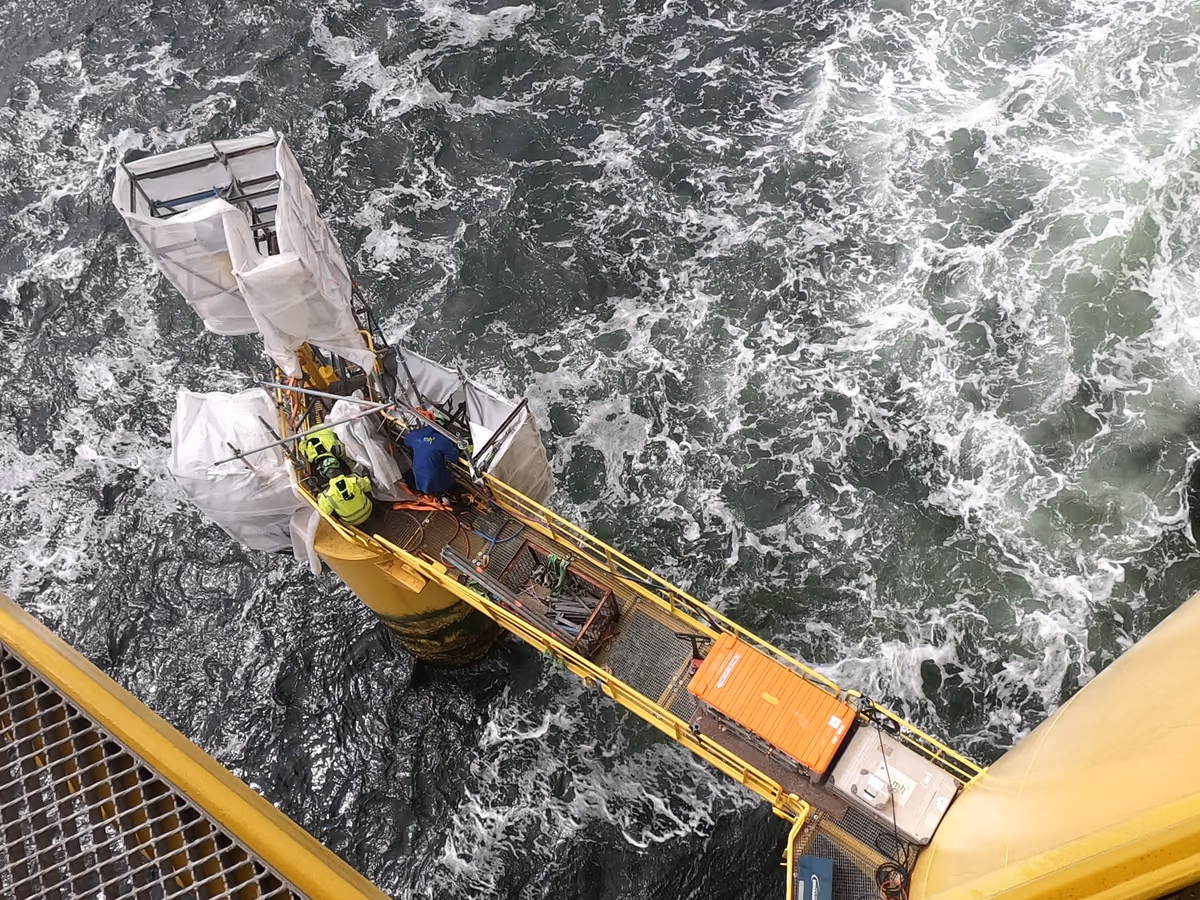

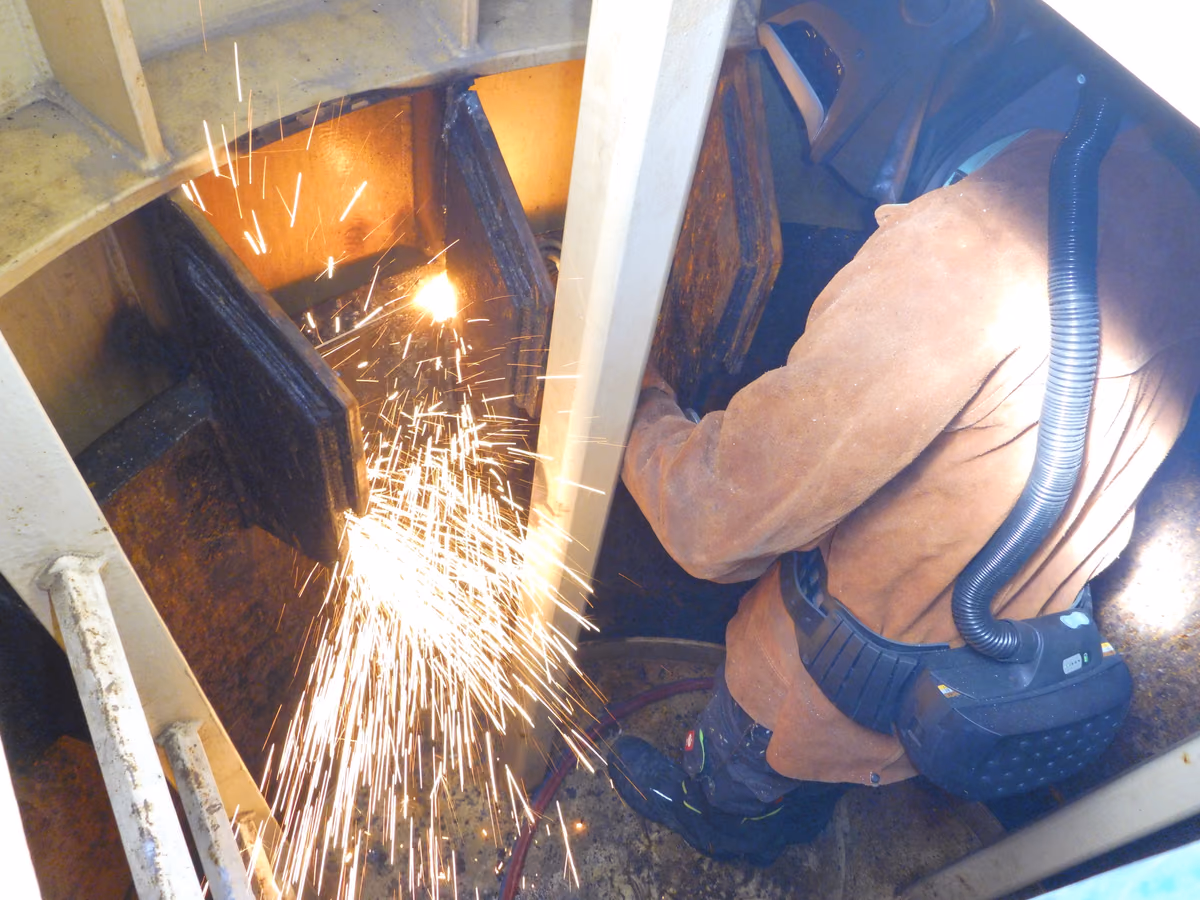

Temporäre Zugänge, Anschlagpunkte sowie Brenn- und Schweißarbeiten ermöglichten die sichere Demontage von Brücke, King Posts und Boatlanding. Unterwasser- und Hubarbeiten wurden per ROV begleitet.

03 · Parallel neu fertigen

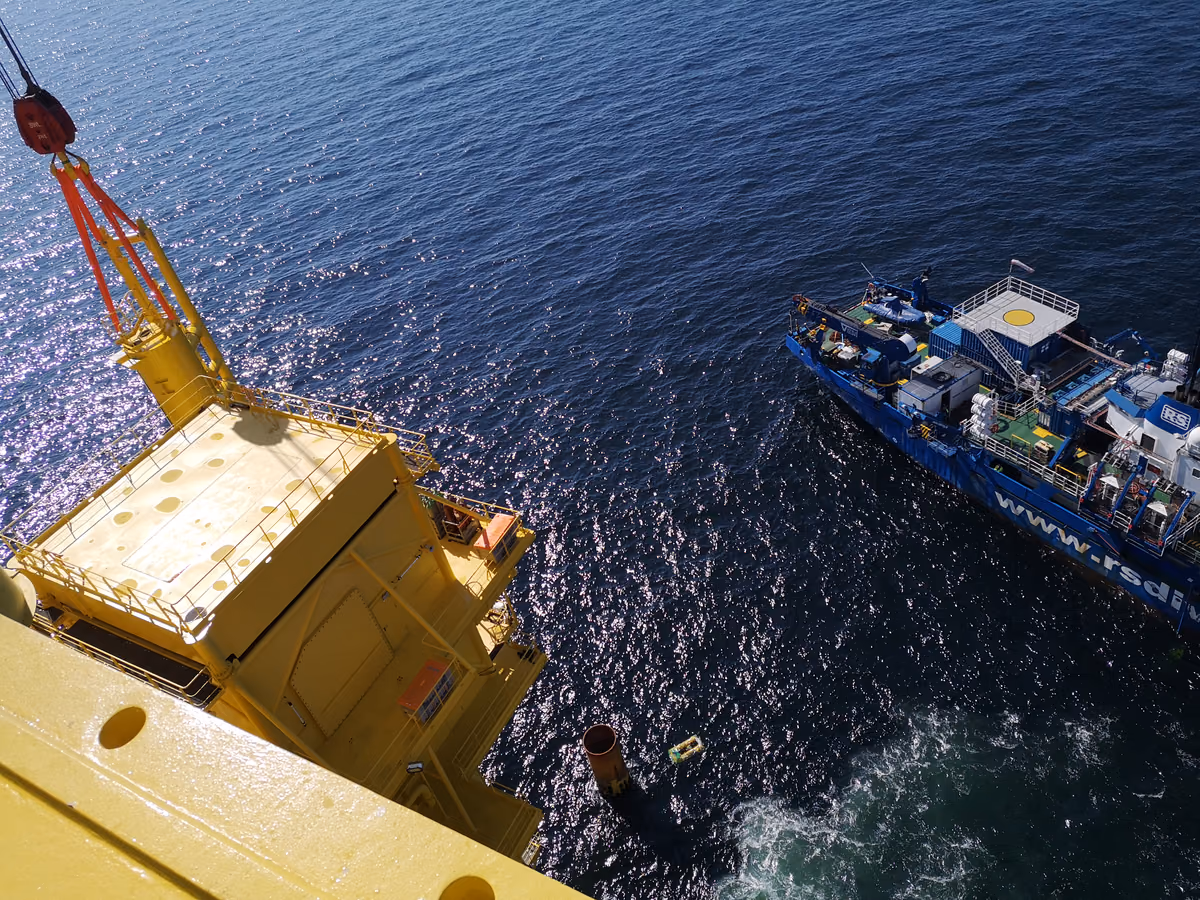

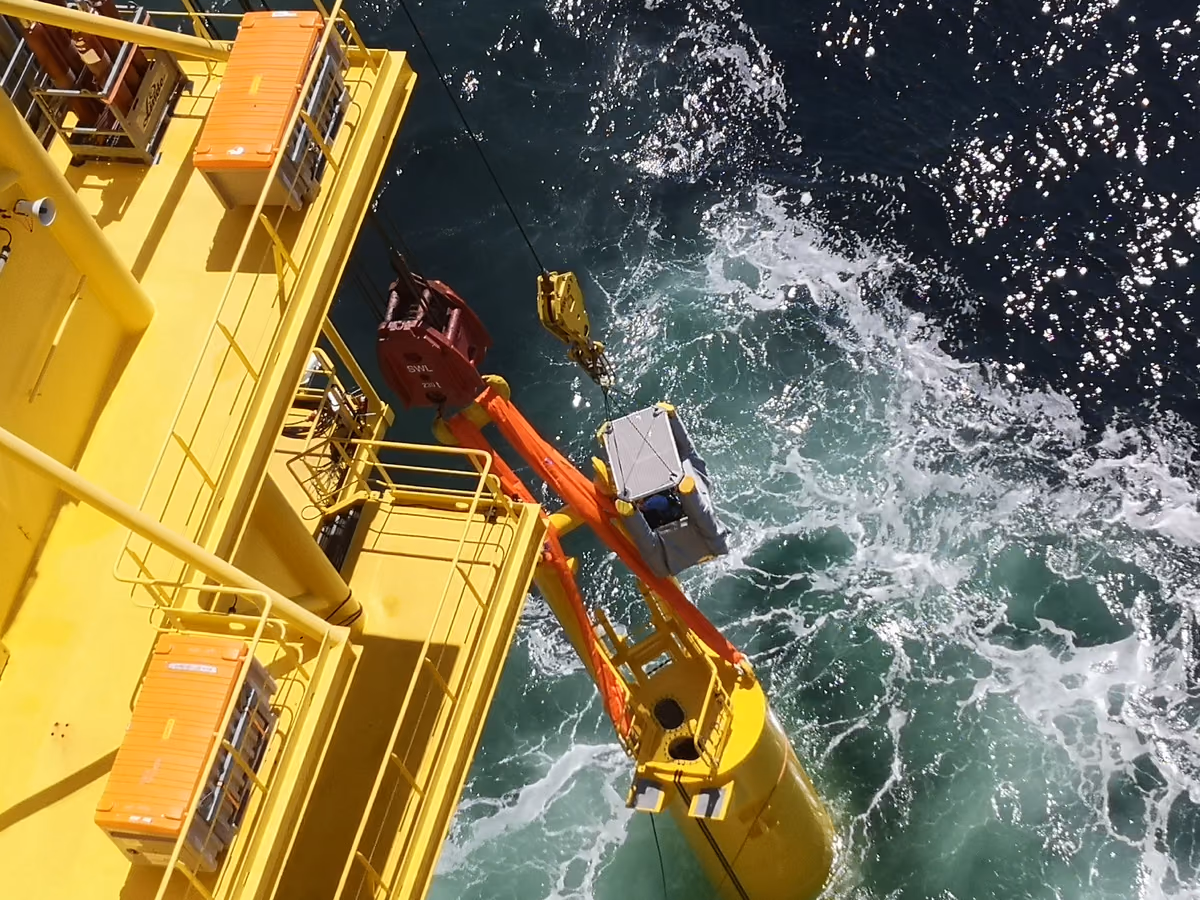

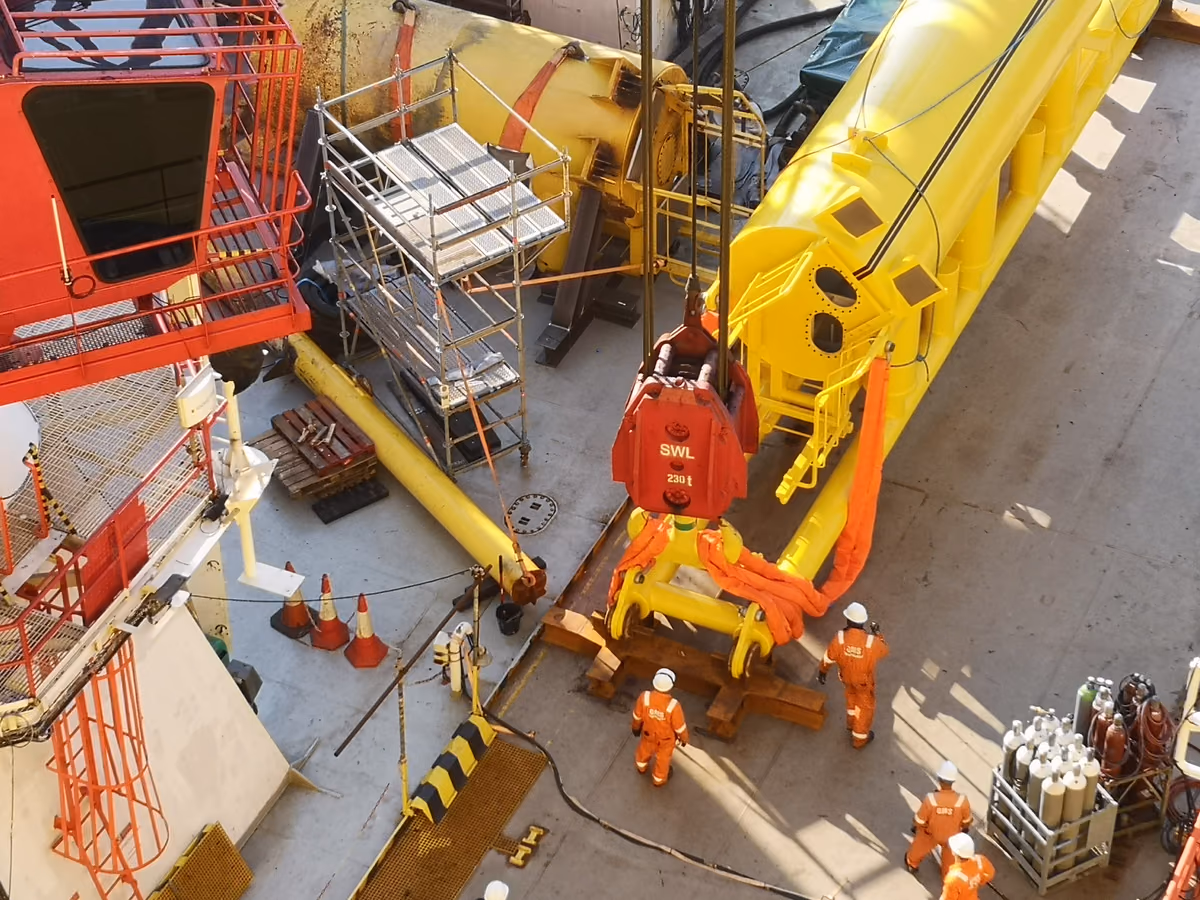

Das modifizierte Ersatz-Boatlanding wurde nach hohen Ausführungsanforderungen (EXC3) gefertigt, geprüft, beschichtet und über den Logistikhub Emden in die Offshore-Logistikkette überführt.

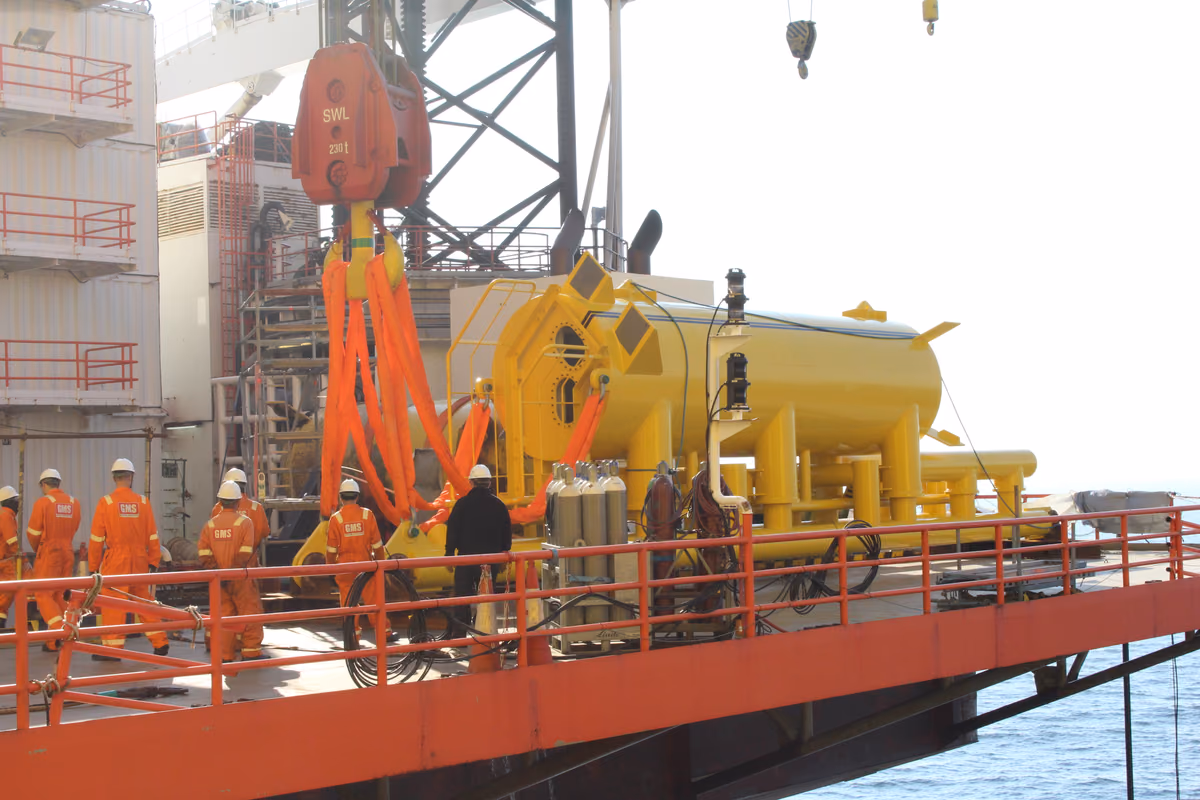

04 · Präzise installieren

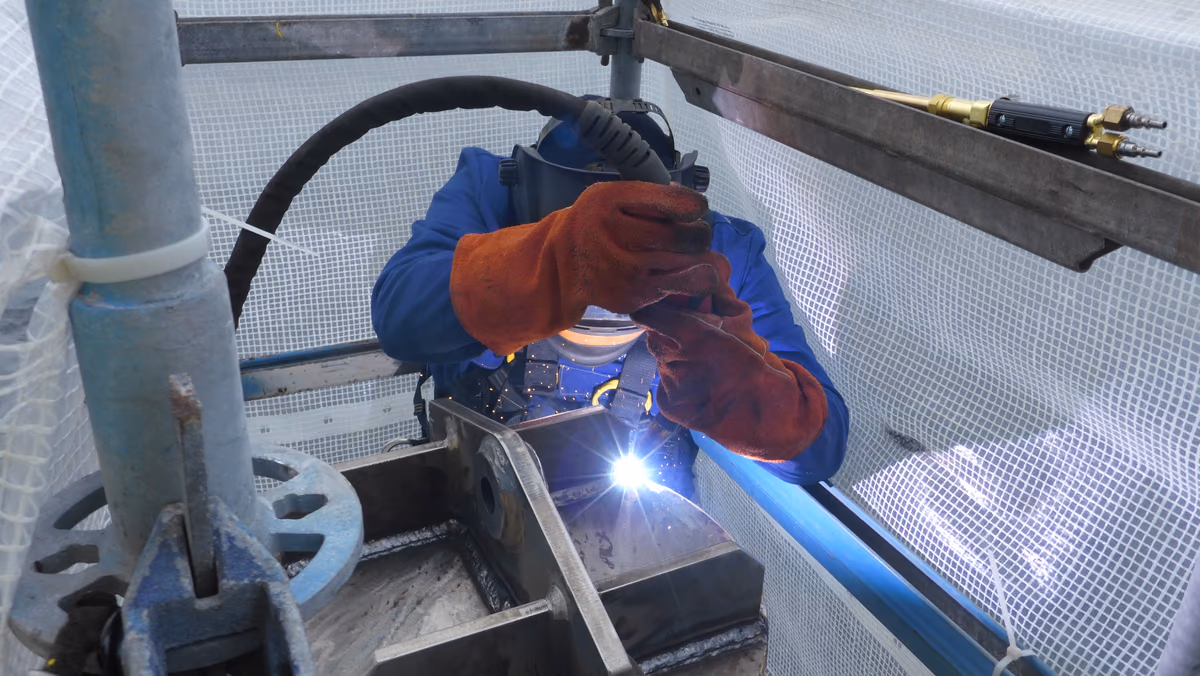

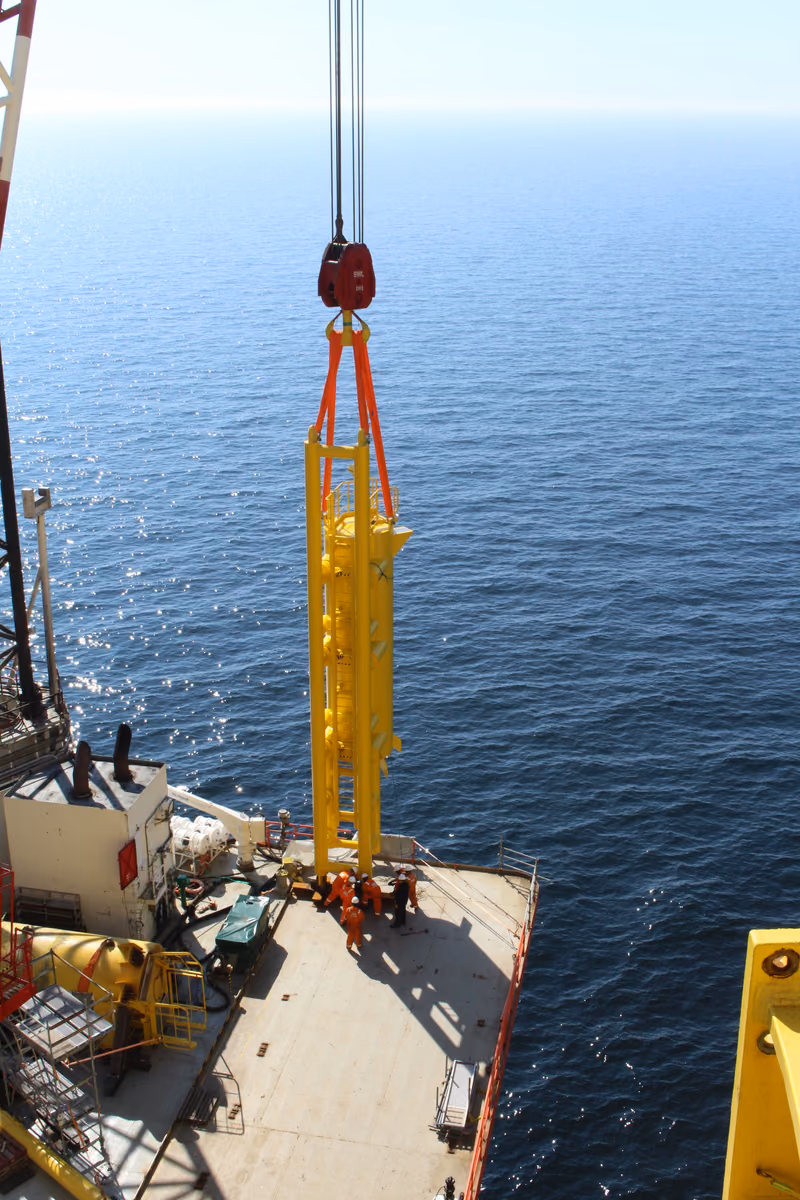

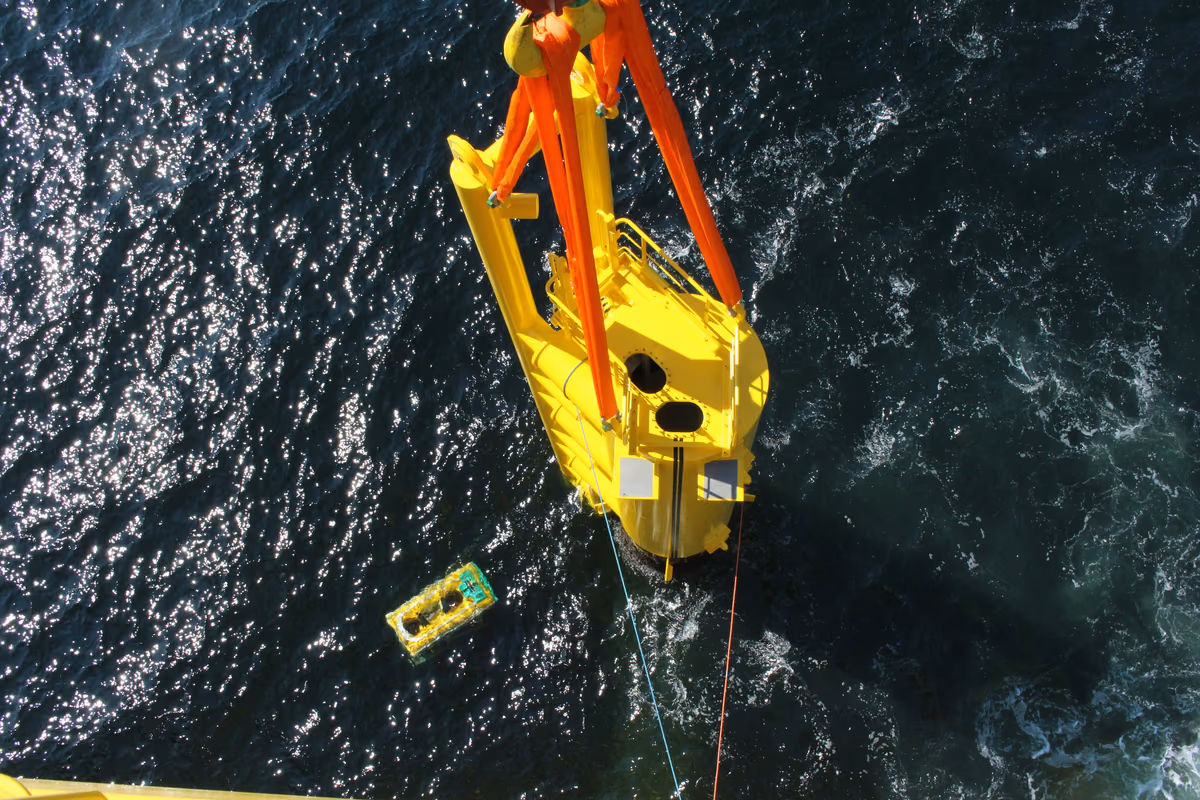

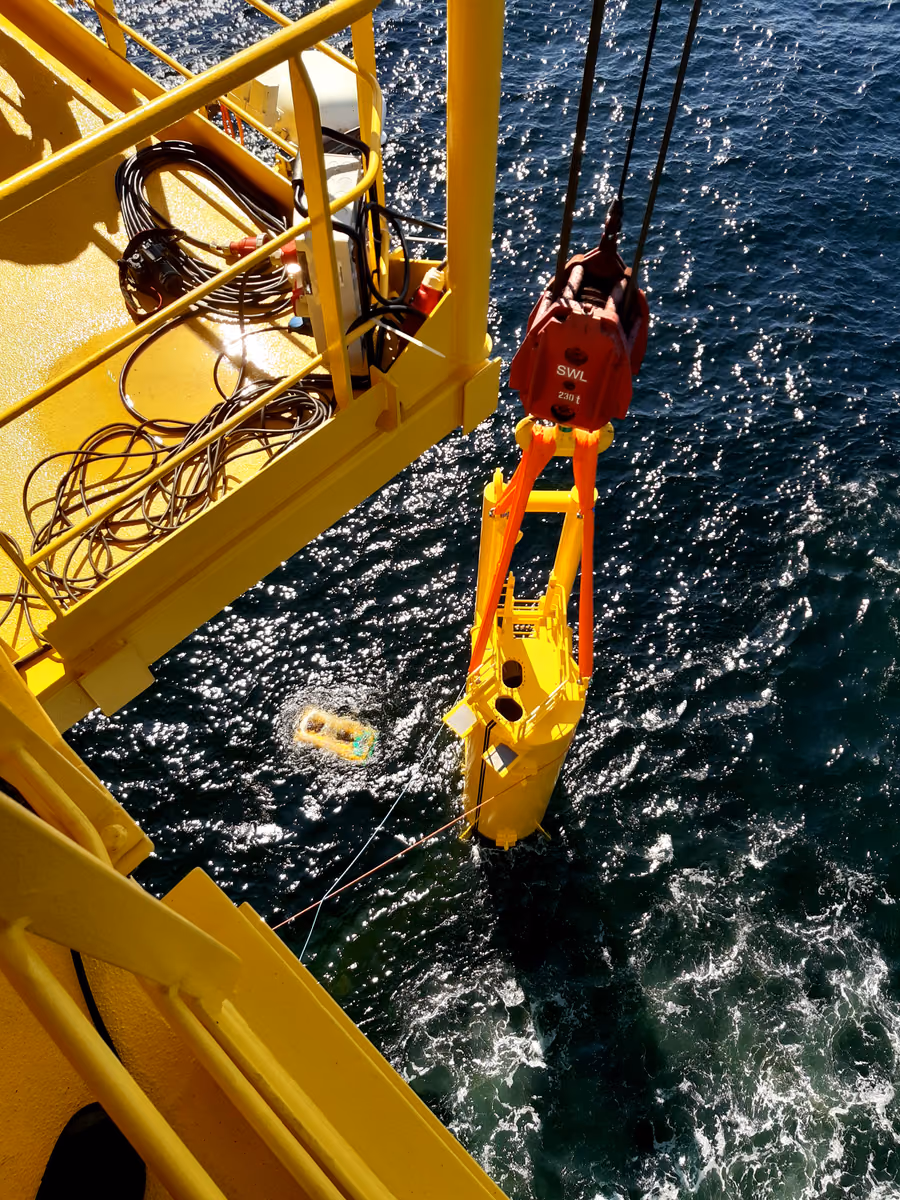

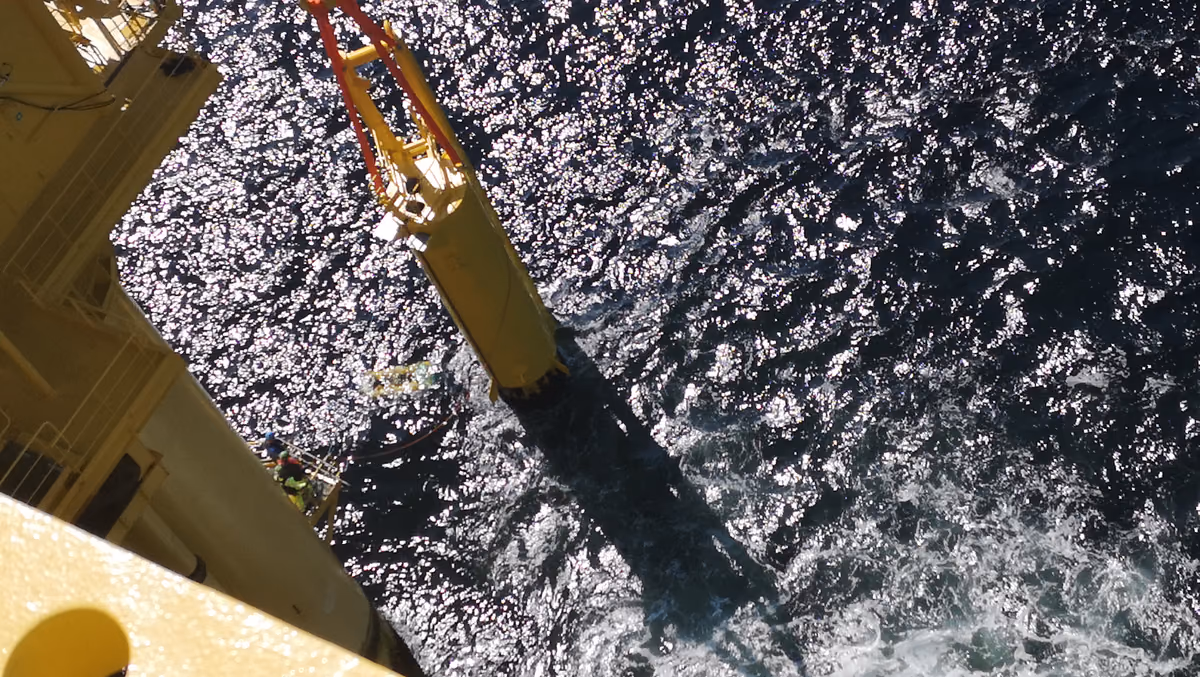

Auf der Jack-up-Barge wurde das Großbauteil aufgerichtet, auf den Rammpfahl gehoben, exakt ausgerichtet und verschweißt. Danach folgten Brückenmontage, zerstörungsfreie Prüfung und Korrosionsschutz.

05 · Funktion nachweisen

Ein praktischer Push-Test mit einem Crew-Transfer-Vessel bestätigte die wiederhergestellte Anlegefunktion.

Was dieses Projekt besonders machte

  • Arbeiten an einer betriebenen Offshore-Anlage mit eng getakteten Freigaben und begrenzten produktiven Zeitfenstern.
  • Durchgängige Schwerlastlogistik vom Fertigungsort über Emden, Versorgungsschiff und Jack-up-Barge bis zur finalen Einbauposition.
  • Verzahnte Über- und Unterwasserarbeiten mit ROV-Begleitung in kritischen Hubphasen – nach dem Prinzip „Null Einleitung in die See“.
  • Hohe Anforderungen an Arbeitssicherheit, Schweißqualität, zerstörungsfreie Prüfung und Korrosionsschutz.
  • Termindruck und erschwerte Materialverfügbarkeit während der Corona-Pandemie – Planung, Beschaffung und Fertigung liefen teilweise parallel.

Das Ergebnis

Das beschädigte Boatlanding wurde vollständig zurückgebaut und durch eine modifizierte, neu gefertigte Struktur ersetzt. Die wesentlichen Montage-, Schweiß-, Prüf- und Beschichtungsarbeiten wurden abgeschlossen – Fertigung, Transport, Rückbau, Montage, zerstörungsfreie Prüfung und CTV-Push-Test sind mit jeweils 100 % Erfüllungsgrad dokumentiert.

Der Push-Test mit einem Crew-Transfer-Vessel verlief erfolgreich, die Offshore-Abnahme erfolgte am 27. Juli 2020. Damit steht der Plattform wieder eine belastbare, geprüfte und für den CTV-Betrieb funktionsfähige Anlandestruktur zur Verfügung – inklusive vollständiger technischer Dokumentation über Fertigung, Montage, Prüfungen und Abnahme.

Projektdaten

Kunde

TenneT Offshore GmbH

Projekt-Nr.

mh-0504

Zeitraum

2020 · Offshore-Abnahme

Dauer

rund 3 Monate

Umfang

1 Boatlanding · 3 Arbeitspakete

Rolle

Generalunternehmer und Fachgewerk

Leistungsbereich

Umbau & Reparatur

Standort

Offshore Umspannplattform · Nordsee

Weitere Referenzen

Andere Projekte ansehen.

Ähnliches Projekt geplant?

Schildern Sie uns die Ausgangslage — wir sagen Ihnen, wie wir das angehen würden und was realistisch im Zeitplan liegt.
